2021年度全区重大水利工程建设进展(6月)

索引号 640000017/2021-10443 文号 发布日期 2021-06-28
公开方式 主动公开 所属机构 自治区水利厅 责任部门
有效性 有效

    2021,全区截至目前计划开工续建、新建重大水利项目24项,项目总投资269.63亿元计划完成投资63.1亿元

3月以来各项工程陆续复工建设,续建重大水利工程项目16项,已全面复工建设;新建重大水利工程项目8项,已开工建设5项,剩余3项工程正在加紧推进相关前期工作。截止到5月,年度投资已完成7.57亿元,年度投资完成率12%。

  一、续建项目  

1.银川都市圈城乡西线供水(水源工程)。年度计划投资9.0亿元,累计完成投资0.26亿元,年度投资完成率2.88%。完成主要建设内容:水源一期工程已完成;水源二期工程青铜峡支线正在建设,石嘴山支线特许经营权5月26日政府常务会已通过。

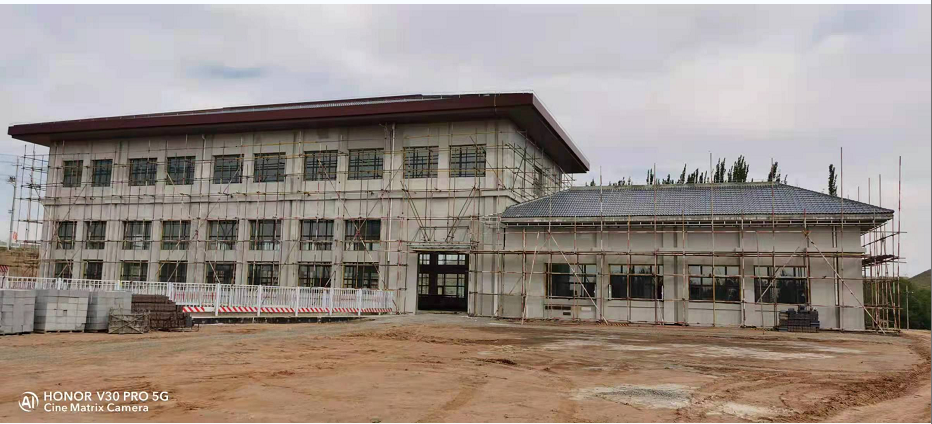

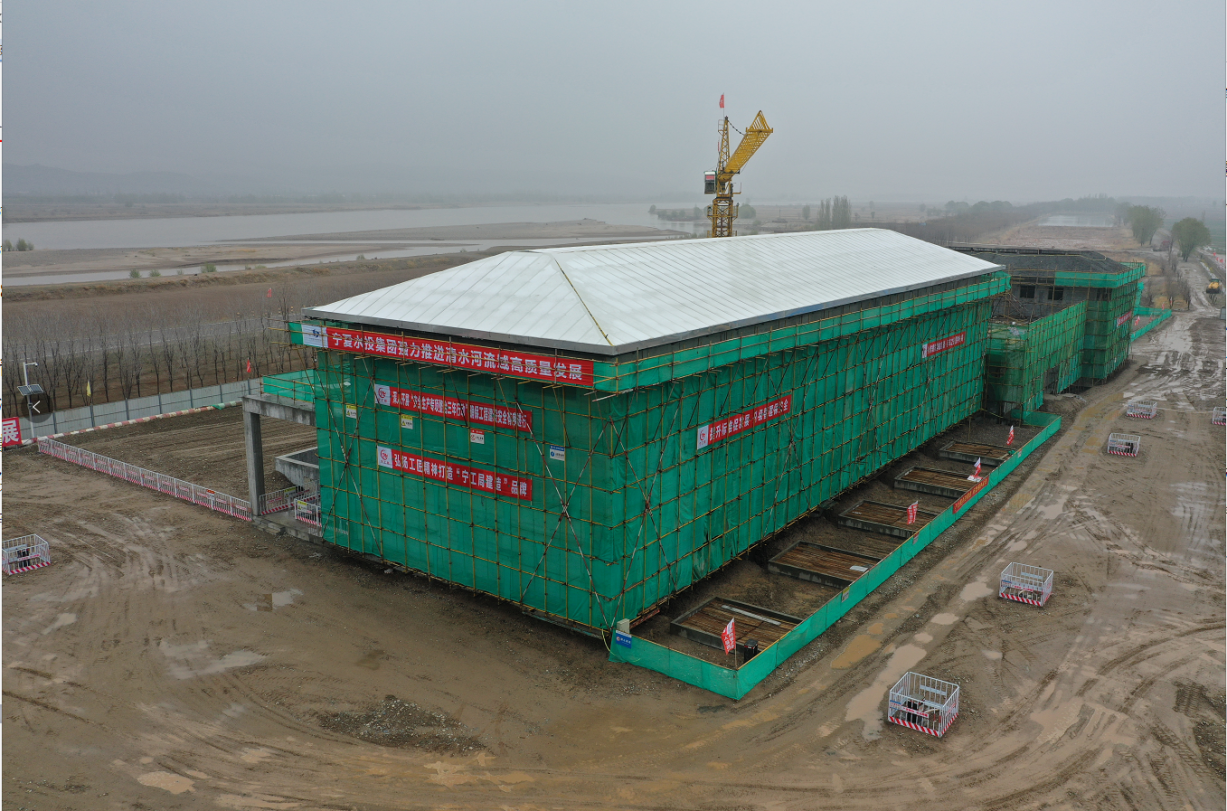

2.银川都市圈城乡东线供水工程。年度计划投资7.32亿元,累计完成投资0.8亿元,年度投资完成率10.89%。完成主要建设内容:截至目前,1.首部取水工程已全部完成;2.青镇泵站:完成泵站主体结构、副厂房主体及进水部分构筑物、主副厂房装饰及屋面处理、消防水池砌体砌筑及外墙保温、消防泵房墙体浇筑、清污机室一层框架及墙体砌筑;3.三星塘水库:已完成水库土方开挖、输水隧洞一衬,输水塔主体砼浇筑完成80%;4.金积水厂:翻板滤池池体、加药间、清水池、泵站等主体结构已完成。5.金积泵站:已完成泵站底板砼浇筑、泵站封闭圈墙体钢筋及模板制安、前池墙体及顶板砼浇筑、导墙砼浇筑。6.重力流及压力管道总长19.481km,全部完成;利通支线管道14.645km已全部完成,利通区、灵武市、青铜峡市配水管线分水管道正在施工。7.第二水厂:清水池、化验楼主体工程已完成。8.第四水厂:完成2#清水池土方开挖及垫层浇筑、加工区及进场道路硬化。

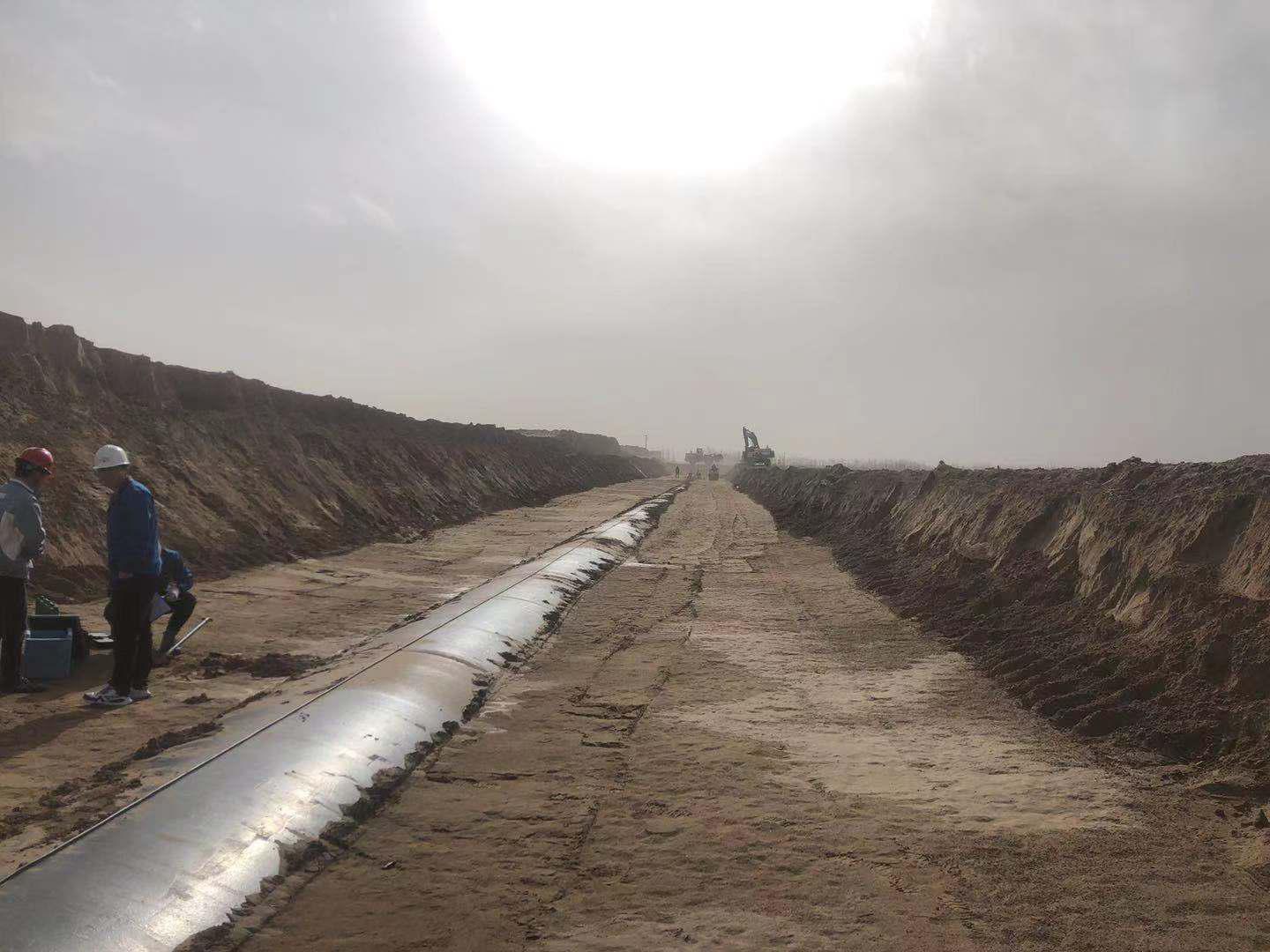

3.清水河流域城乡供水工程。年度计划投资7.0亿元,累计完成投资1.41亿元,年度投资完成率20.2%。本月完成主要建设内容:截至目前,1.水源工程:8#、11#、12#、13#辐射井及降水井已完成,井筒预制累计完成146节;已完成汇水管线管道19.2km,完成比例98%。2.赵滩一泵站:主副厂房主体、技术供水阀井、空气罐室主体、完成主厂房2台水泵及电机、进口管道及蝶阀、副厂房10KV及35KV高低压配电柜、变频柜等安装已完成;3.管道工程:管线总长76.38km,累计安装67.4km;完成管线建筑物及镇墩417座,完成比例50.0%;4.蓄水池:1#、4#蓄水池主体完成,2#蓄水池完成85%;5.调度中心:综合楼框架主体、职工活动中心主体及消防水池已完成;6.大战场净水厂:清水池、综合楼、仓库及空气源热泵、废水调节池、制水车间主体已完成;7.小洪沟净水厂:清水池、加药加氯间、翻板滤池主体、清水池阀井浇筑、管道及阀门安装已完成;8.同心新水厂:废水调节池、加氯加药间及翻板滤池主体已完成;9.同心老水厂:废水调节池、翻板滤池主体、加药加氯间房心土回填、碱液池及溶液池砼浇筑已完成。10.水工二标段:完成水工二标段招标及合同签订,施工单位已进场,钢管采购加工61.5km。

4.“互联网+城乡供水”工程。年度计划投资7.00亿元,累计完成投资0.01亿元,年度投资完成率0.14%。完成主要建设内容:截至目前,已有8个县(区)批复“互联网+城乡供水”示范建设项目可研报告;9个县(市、区)可研报告通过技术审查,17个县(市、区)编制完成可研报告送审稿。同时有7个县(市、区)编制完成“两评一案”报告送审稿,4个“两评一案”报告经当地政府会议研究审定。有4个按照“投建管服”一体化模式,采取特许经营方式,启动项目实施招标工作并发布了招标公告。固原市先行先试工作全面展开。

5.中卫市城乡供水一体化工程。年度计划投资3.7亿元,累计完成投资1.02亿元,年度投资完成率27.43%。完成主要建设内容:截至目前,1.水源及输水管道工程:输水线路完成14.136km,完成94.87%;累计完成降排水井436眼,完成比例48.9%;完成管线构筑物5座,累计完成45座,完成比例57%;完成水源泵站基础垫层浇筑,沉沙调蓄水池清淤4200m3。2.配水管网工程:配水管线总长48.98km。本月完成管道安装9.854km,累计完成41.04km,完成比例80%;累计完成降水井51眼,完成比例22.2%;完成管线建筑物81座,累计完成171座,完成比例33.2%。3.净水厂工程:本月完成附属用房、浓缩池及脱水机房、清水池筏板及东侧清水池侧墙及顶板、吸水井筏板基础砼浇筑,完成综合办公楼二层框架及加药加氯间主体工程,完成翻板滤池及折板平流沉淀池筏板基础砼浇筑95%。

6.2021年固原市水资源高效利用工程。年度计划投资0.8亿元,累计完成投资0.14亿元,年度投资完成率17.63%。完成主要建设内容:截至目前,该项目由固原市水务局总体负责,原州区、西吉县、泾源县、彭阳县、隆德县配合推进,原州区海子峡至饮马河连通工程正在编制初步设计;西吉县库坝连通工程已经进场,进行临时建筑工程及项目部建设及征地工作;隆德县城乡供水水源连通工程已复工;彭阳县茹河流域水系库坝连通已复工。

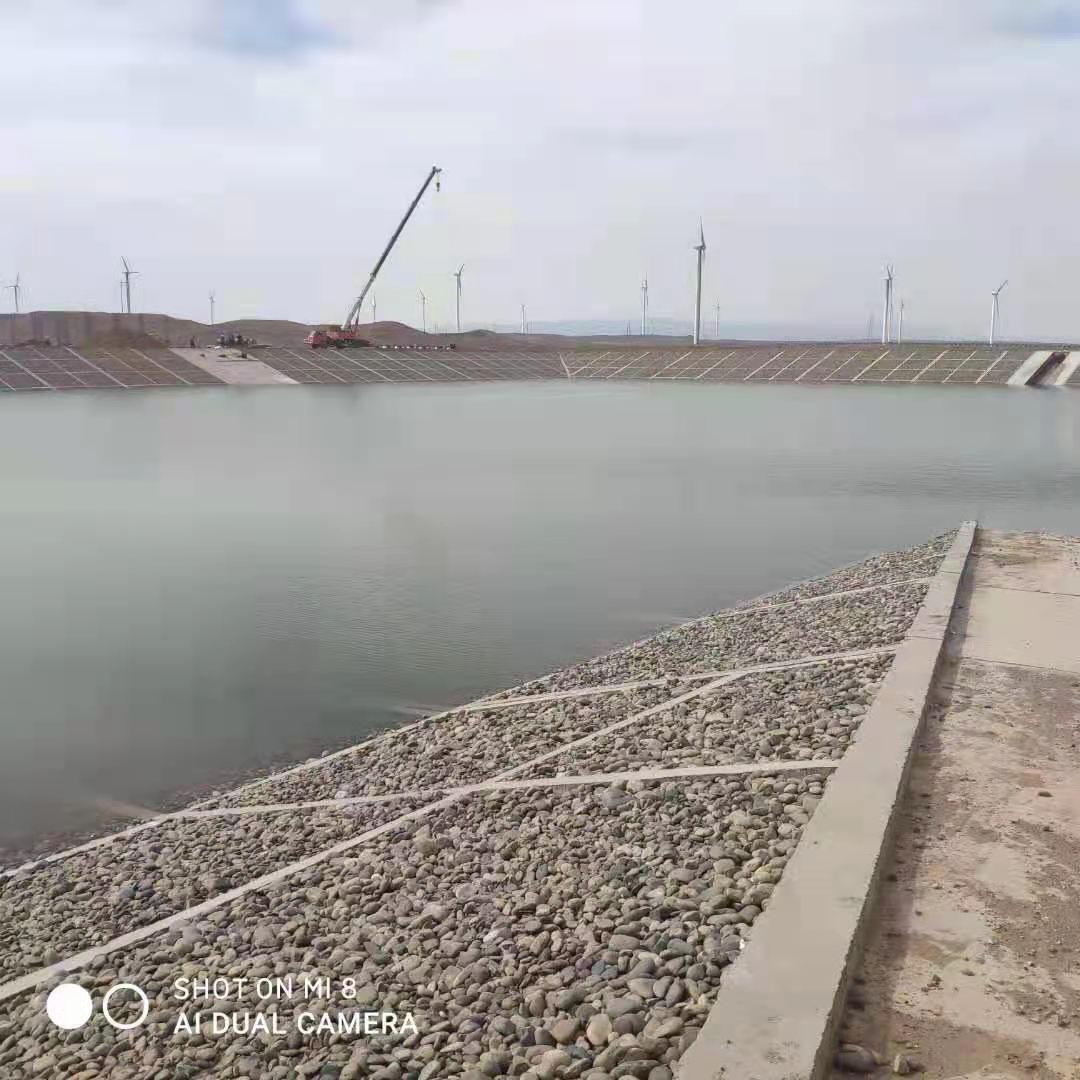

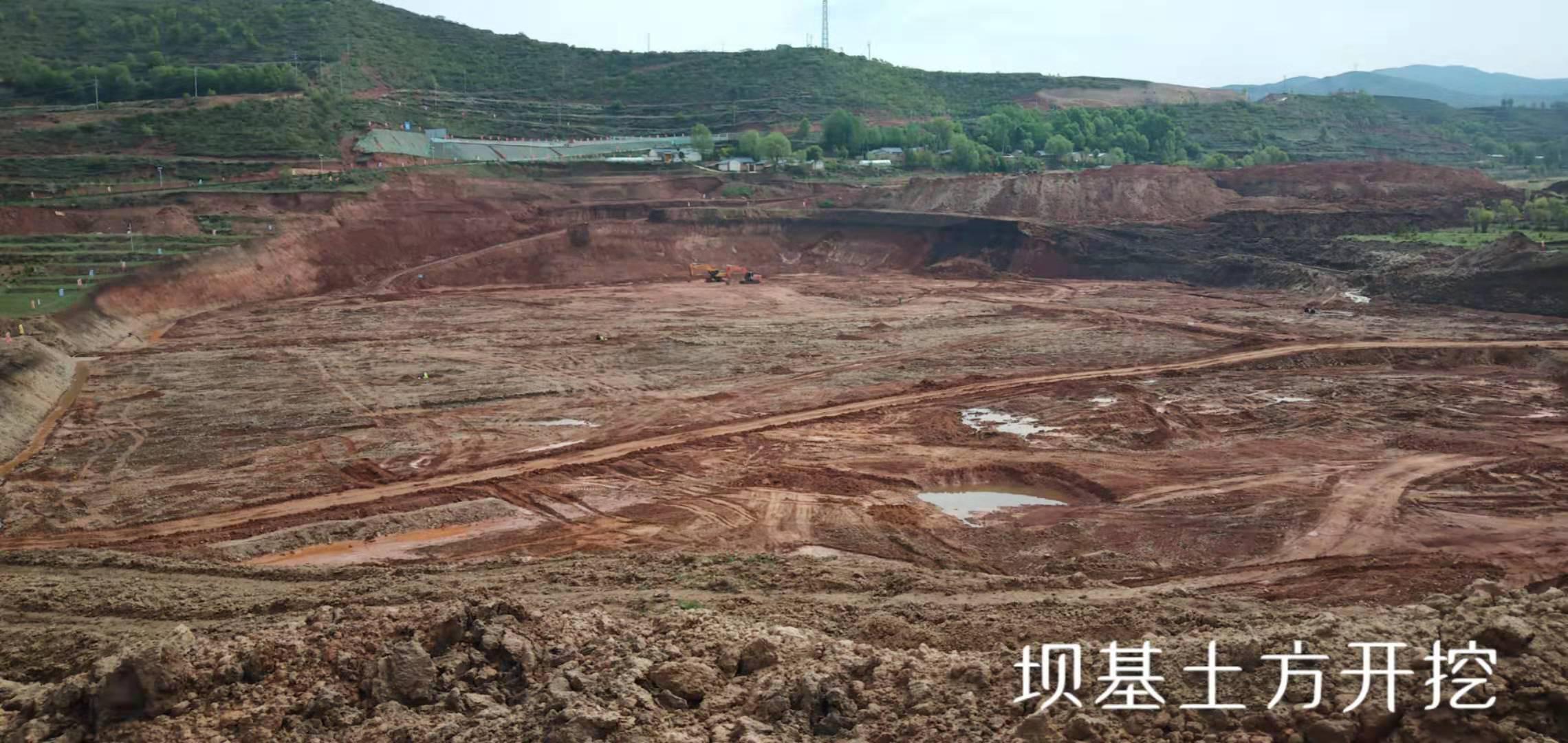

7.余家峡水库。年度计划投资0.7亿元,累计完成投资0.12亿元,年度投资完成率17.76%。完成主要建设内容:截至目前,已完成坝基土方开挖及截水槽土方开挖52.46万m³、输水建筑物土石方挖运5.89万m³、混凝土浇筑0.1万m³。

8.固海扩灌扬水更新改造工程。年度计划投资11.3亿元,累计完成投资0.29亿元,年度投资完成率2.59%。完成主要建设内容:截至目前,已完成固海扩灌1-6泵站更新改造任务,4月1日正式转入春灌上水运行阶段,现正在进行场坪施工。

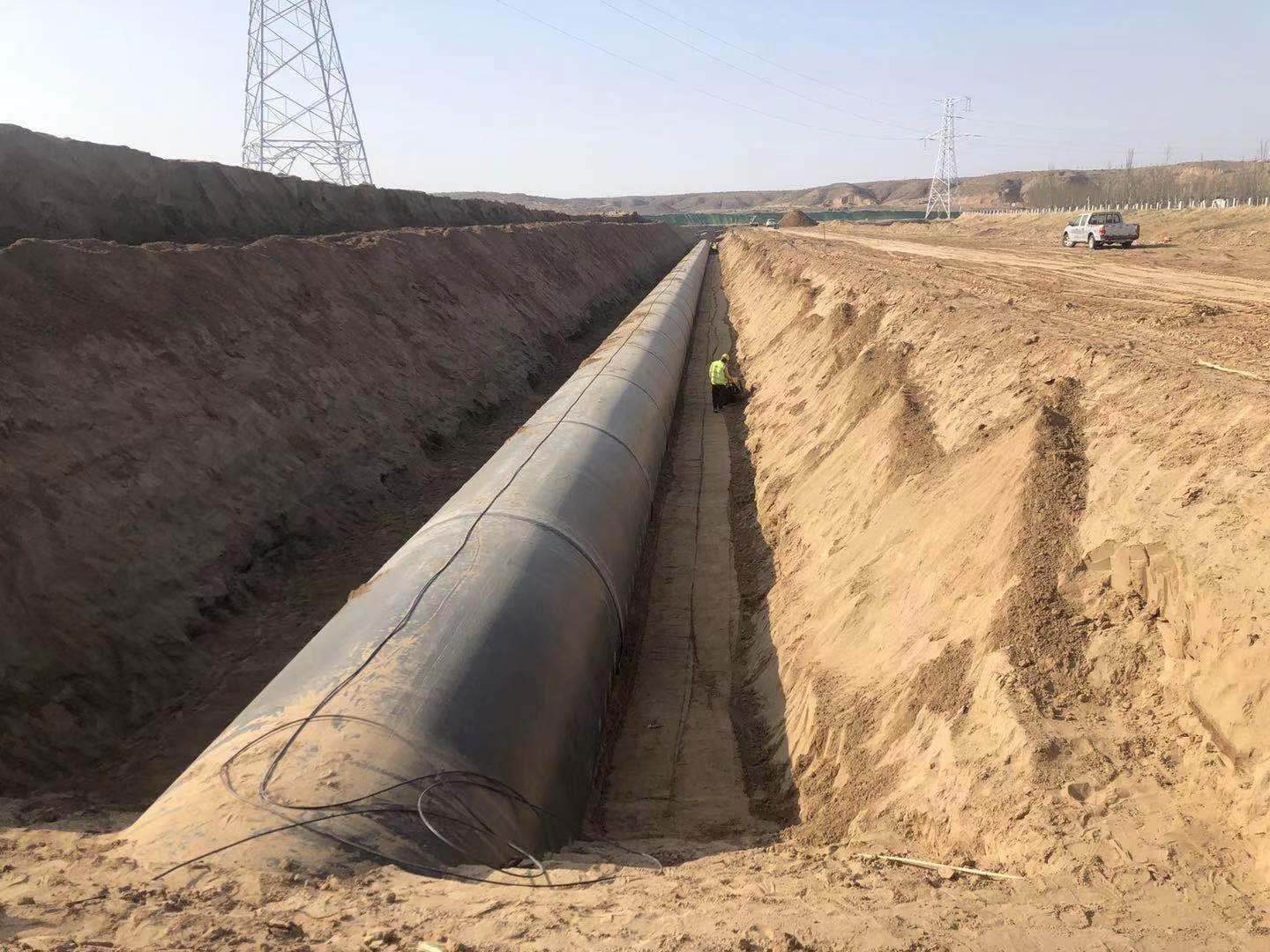

9.银川都市圈城乡中线供水工程。年度计划投资2.8亿元,累计完成投资1.06亿元,年度投资完成率37.69%。完成主要建设内容:截至目前,已完成水源泵站施工围堰244米,基坑土方开挖82.7万方,防冲桩293根,封闭圈混凝土浇筑完成8000立方米。管沟开挖完成11807米,管道安装完成8376米,管道回填完成6675米。

10.农村水系综合整治试点工程。年度计划投资1.29亿元,累计完成投资0.35亿元,年度投资完成率27.13%。完成主要建设内容:截至目前,1.河道治理工程已完成清淤30km,新建生态护岸40km,滨岸带治理面积0.18平方公里,景观人文6处,2.小流域综合治理工程已完成东山坡、下金、沙塘小流域综合治理。童家山、太阳沟、上秦、先锋、六盘山东麓五个清洁型小流域已完成10%;3.防污控污工程,已完成1座污水处理站、排水管道3.06km;4.人居环境整治工程:改造农村厕所620座;5.生态护林工程,完成生态林建设总面积34813亩。

11.现代化灌区试点县建设项目。年度计划投资1.5亿元,累计完成投资0.05亿元,年度投资完成率3.33%。完成主要建设内容:项目分平罗县、贺兰县、青铜峡市和利通区四个试点实施;利通区、青铜峡灌区试点县项目已全部完成,平罗县、贺兰县灌区试点县项目正在实施。

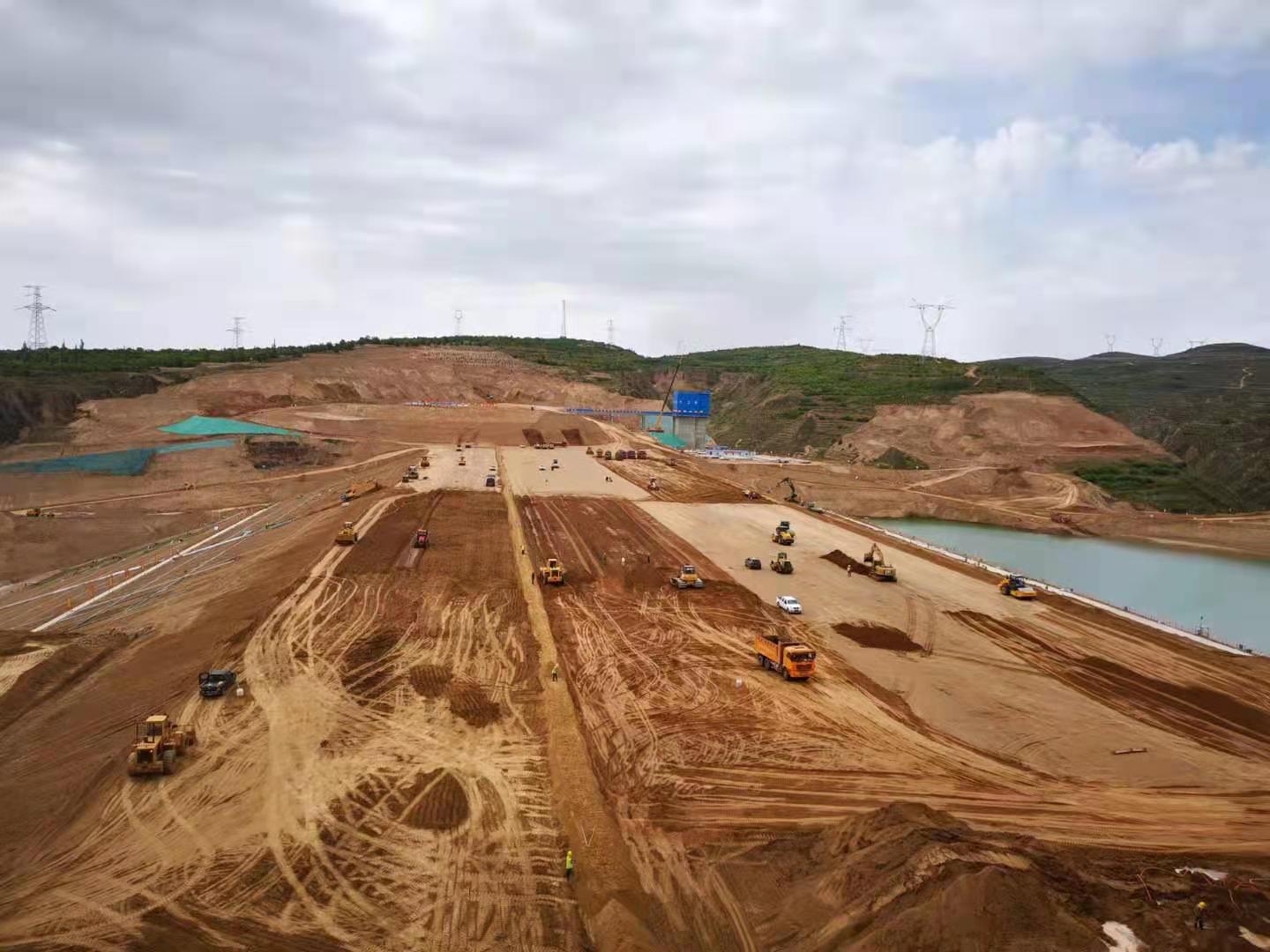

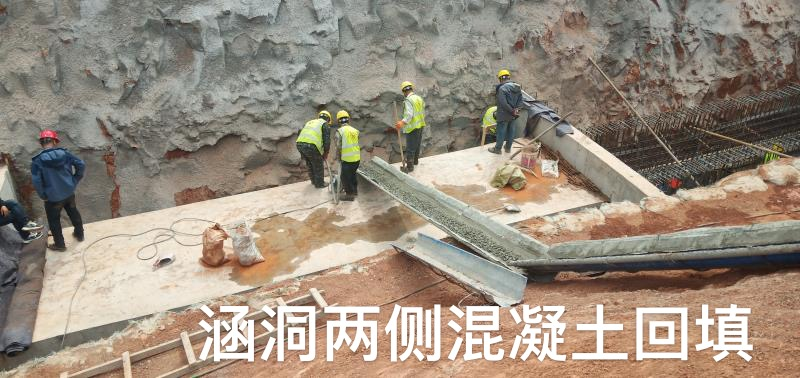

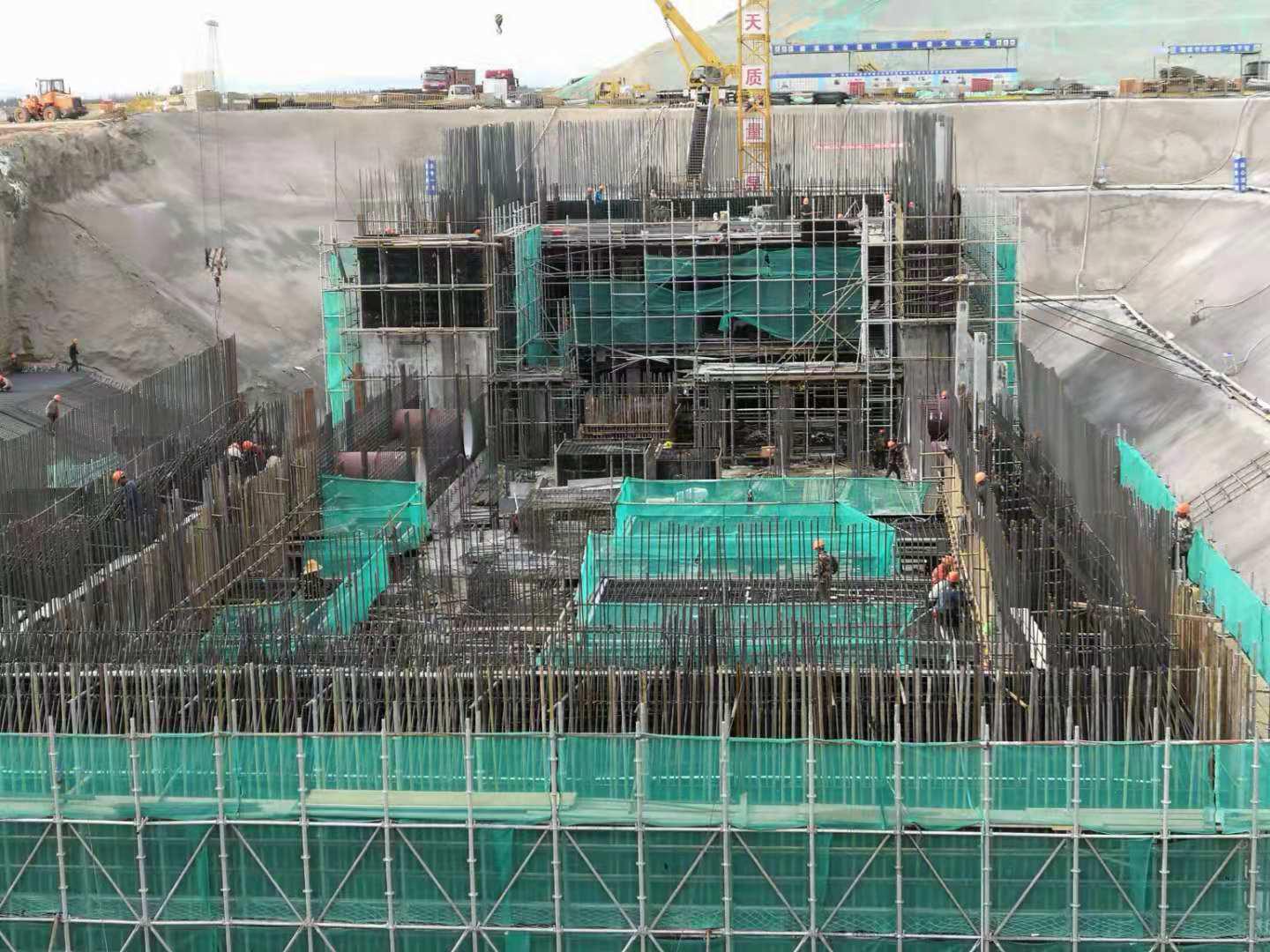

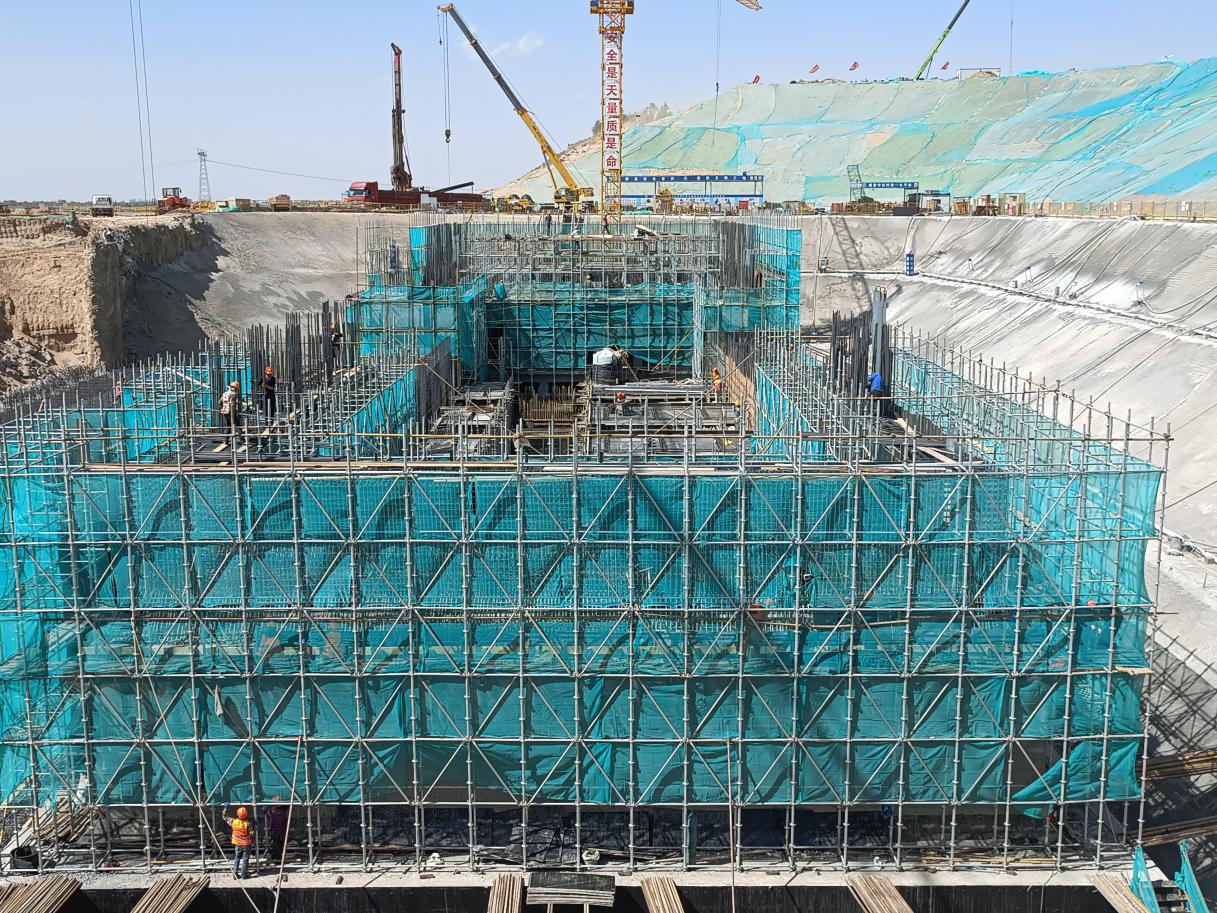

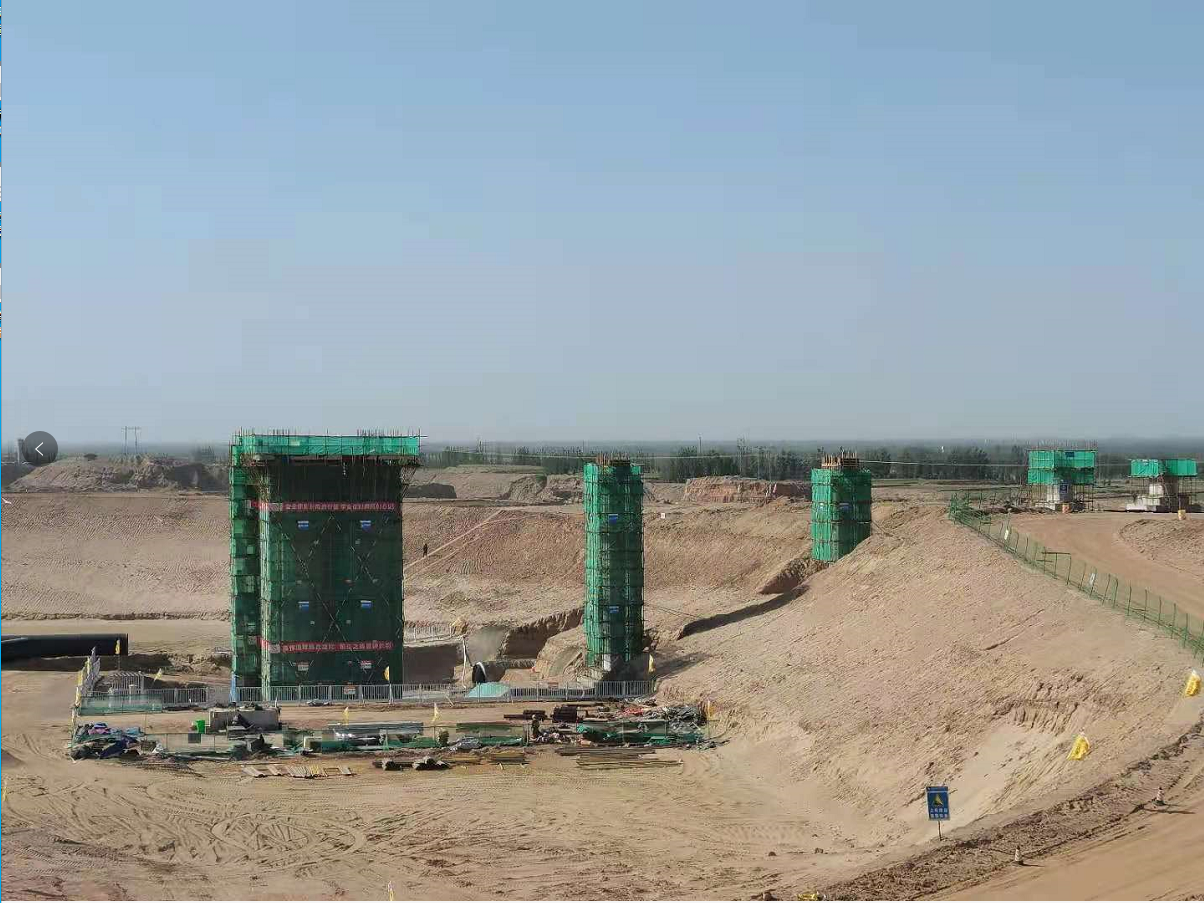

12.固原市黄河水调蓄工程。年度计划投资0.59亿元,累计完成投资0.41亿元,年度投资完成率68.21%。完成主要建设内容:截至目前,1.输泄水隧洞已全部完成。2.流量控制室:水工及金属结构安装全部完成。3.进水隧洞已全部完成。4.管道工程已全部完成。5.大坝工程:已完成大坝土方回填272.7万m3,完成比例82.63%;完成大坝下游二级马道以下现浇隔条40%、大坝上游二级马道以下砼格条浇筑50%、坝前护坡1718m-1725m高程预制板铺设。6.输水塔:输水塔1755.00m高程以下水工部分及工作桥、输水塔二层框架砼浇筑全部完成。7.泵站工程:泵站主、副厂房主体、设备安装及调试已完成、泵站围墙基座砼浇筑、场内硬化道路砼浇筑及围栏杆安装50%。

13.2020年清水河防洪治理工程。2020年度计划投资2.6亿元,累计完成投资1.84亿元,年度投资完成率70.59%。完成主要建设内容:截至目前,原州区、沙坡头、红寺堡区、中宁县、同心县已基本完成建设任务、海原县完成66%,计划6月底全部完工。

14.现代化灌区惠农渠节水改造工程。2020年度计划投资1.359亿元,累计完成投资1.31亿元,年度投资完成率96.11%。完成主要建设内容:截至目前,工程主要建设内容已基本完成,进入收尾阶段。

15.银川都市圈城乡西线供水西干渠扩整改造工程。2020年度计划投资6.7587亿元,累计完成投资6.1087亿元,年度投资完成率90.38%。完成主要建设内容:截至目前,工程主要建设内容已基本完成,进入收尾阶段。

16.红寺堡扬水一至五干渠更新改造工程。2020年度计划投资3.54亿元,累计完成投资3.01亿元,年度投资完成率87.74%。完成主要建设内容:截至目前,工程主要建设内容已基本完成,进入收尾阶段。

  二、新建项目 

新建石家峡水库、青铜峡灌区续建配套与现代化改造、引黄古灌区世界灌溉工程遗产展示中心等8工程年度计划完成投资10.08亿元,目前已完成1.66亿元,年度投资完成率16.44%。

    1.新建石家峡水库工程。年度计划投资0.8亿元,累计完成投资0.236亿元,年度投资完成率29.5%。完成主要建设内容:截至目前,已完成前期征地工作、“四通一平”、项目部建设、拌和站建设、正在进行坝址清基和削坡施工。

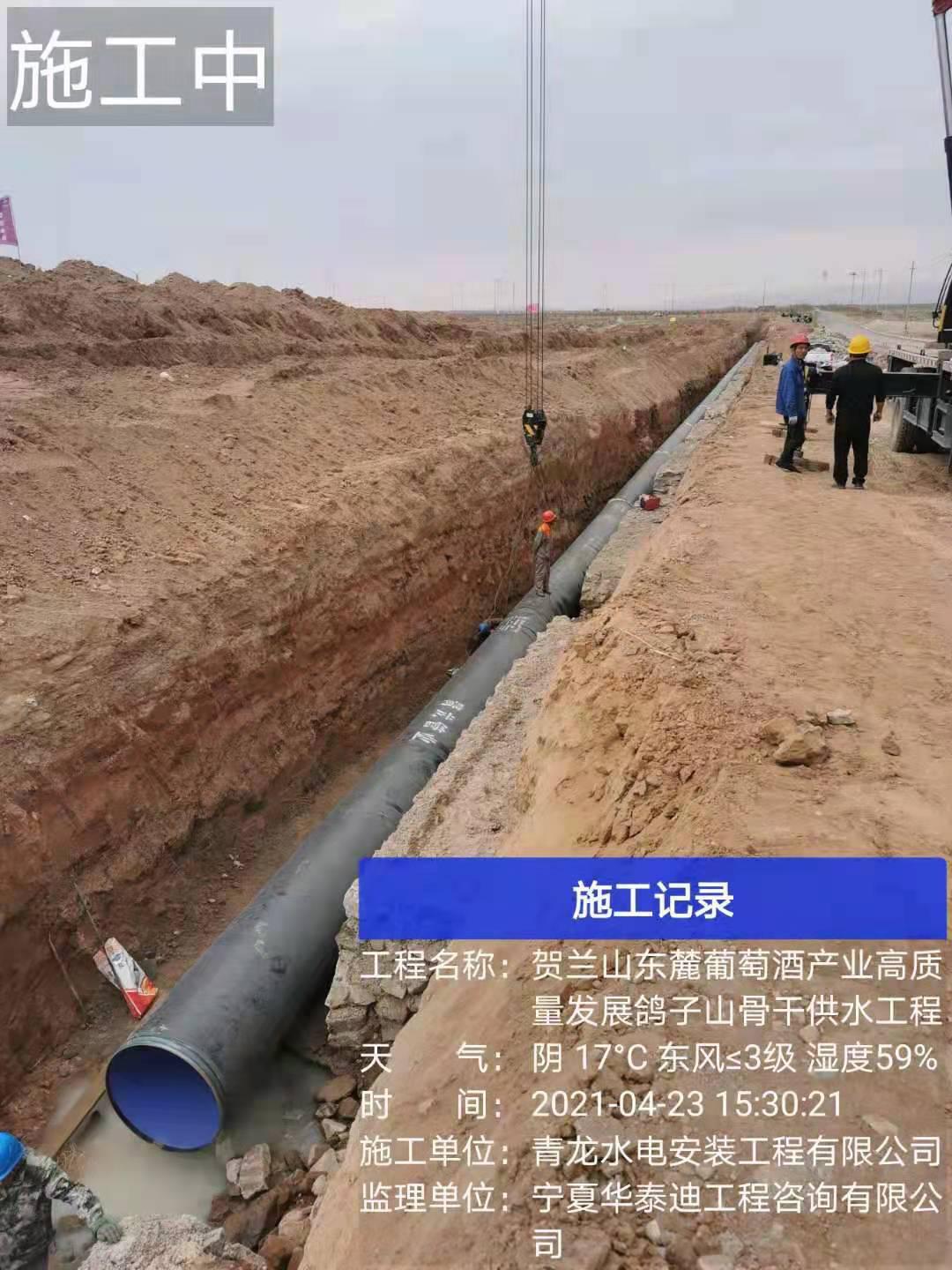

    2.贺兰山东麓葡萄长廊灌溉提升改造工程。年度计划投资2.0亿元,累计完成投资0.36亿元,年度投资完成率18.0%。完成主要建设内容: 编制完成《中国(宁夏)贺兰山东麓葡萄酒产业高质量发展西干渠灌域供水保障工程总体实施方案》。正在指导相关县区按要求开展可研、初设等前期工作;其中青铜峡市已开工建设鸽子山供水配水工程。

3.青铜峡灌区续建配套与现代化改造工程。年度计划投资2.0亿元,累计完成投资0亿元,年度投资完成率0%。完成主要建设内容:5月18日一期工程勘察设计招标工作已完成。

4.固海灌区续建配套与现代化改造工程。年度计划投资1.0亿元,累计完成投资0亿元,年度投资完成率0%。完成主要建设内容:5月17日一期工程勘察设计招标工作已完成。

5.中型灌区节水改造。年度计划投资1.13亿元,累计完成投资0.23亿元,年度投资完成率20.28%。完成主要建设内容: 红寺堡区巴庄子中型灌区节水改造已开工建设,工程形象进度达95%;西吉县葫芦河灌区初设已批复,正在委托第三方完成招投标工作;原州区清水河灌区计划于5月31日完成初设批复、6月10日前开工建设;海原县西河中型灌区因水源工程问题目前已暂停。

6.2021年水土保持综合治理工程。年度计划投资1.15亿元,累计完成投资0.53亿元,年度投资完成率45.85%。完成主要建设内容:截至目前,小流域综合治理24项,已开工19项,开工率79.16%;淤地坝除险加固10座,已开工3座,开工率30%。

7.2021年中小河流治理项目。年度计划投资1.15亿元,累计完成投资0.21亿元,年度投资完成率29.43%。完成主要建设内容:截至目前,同心县洪泉沟综合治理工程正在建设,平罗县都思兔河综合治理工程项目已批复正在进行招标、其余项目计划6月底前完成实施方案的批复,7月份开工建设,9月底完成年度建设任务的40%,12月底完成年度建设任务80%。

8.引黄古灌区世界灌溉工程遗产展示中心。年度计划投资0.8亿元,累计完成投资0.1亿元,年度投资完成率12.5%。完成主要建设内容:《自治区发改委关于宁夏引黄古灌区世界灌溉工程遗产展示中心建设项目可行性研究报告的批复》(宁发改农经审发﹝2020﹞143号)原则同意项目可行性研究报告。批复建筑面积9980平方米,项目投资1.3亿元。初步设计报告自治区发改委已批复。

    三、其他情况

一是银川市都市圈西线供水水源二期工程石嘴山支线特许经营权5月26日政府常务会已通过;二是青铜峡、固海扬水灌区续建配套与现代化改造工程一期工程勘察设计已招标;三是黄河宁夏段河道治理工程正在按照自治区发改委制定的推进方案和责任分工有序推进。
